www.wxlxsm.cn-成人电影一区二区三区-精品无码一区二区在线蜜桃-欧美在线视频免费播放-日本va欧美Va殴美va清高

服務熱線:

13578951118

技術問題
您的位置 > 首頁 - 新聞中心 - 技術問題

玻璃鋼化糞池施工工藝流程

上傳時間:2018年06月15日 瀏覽次數:

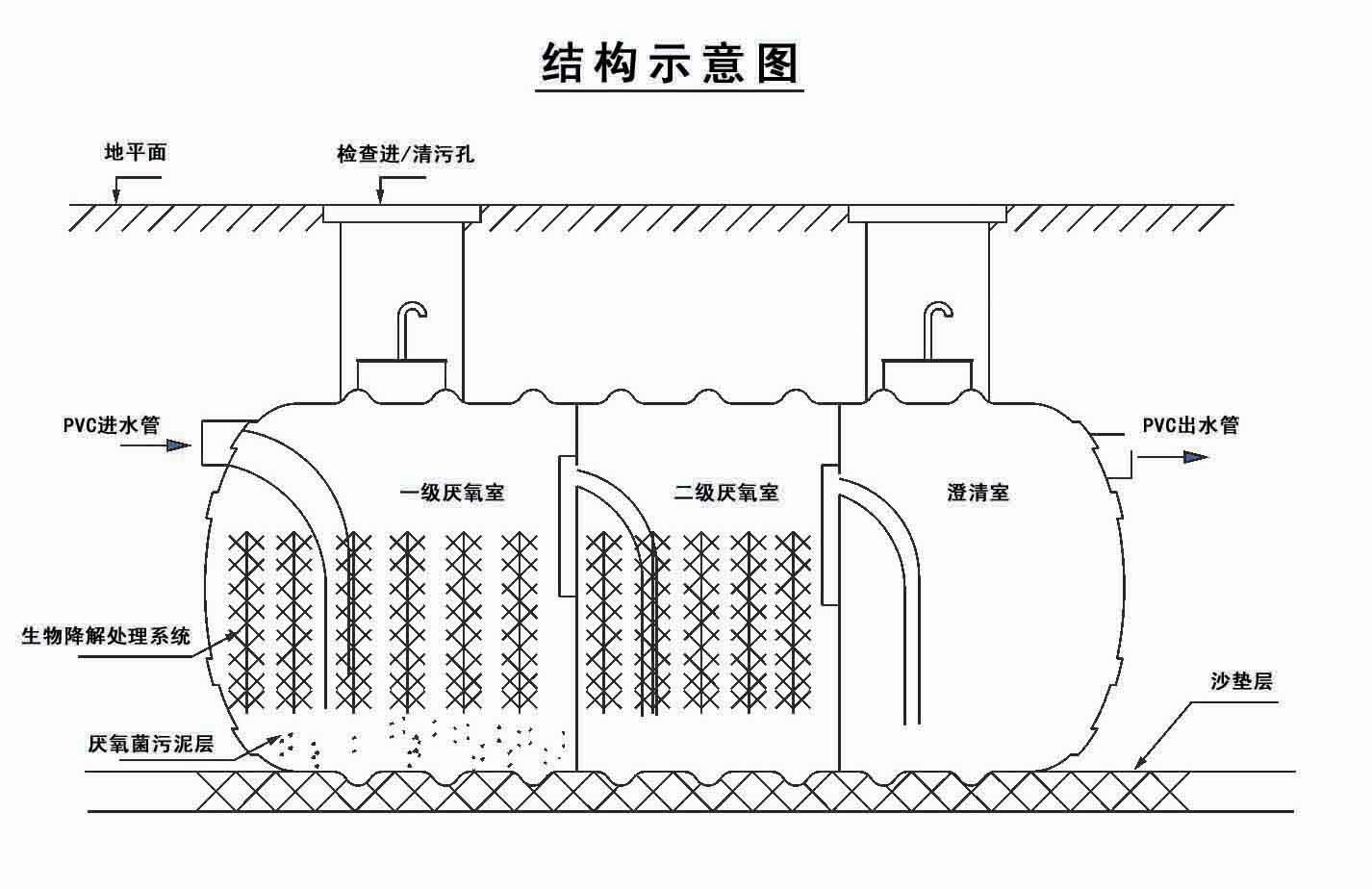

    1.工藝流程

    玻璃鋼化糞池施工工藝流程為:定位放線→開挖基坑→處理基底墊層→設備就位→池內沖水→分層回填→砌連接井、檢查井→硬化地面 。

    2. 主要施工方法

    1)放線、挖槽坑。

    根據圖紙玻璃鋼化糞池的型號,按型號尺寸、標高、放灰線開挖基槽并符合國家有關施工規范的各項規定。在地下水位較高的條件下,開挖坑槽需排水。

    2)處理基礎墊層。

    玻璃鋼化糞池施工現場的地基承載力宜不小于100kN/㎡,無地下水時,采用200mm厚砂墊層;若有地下水或軟基層時,先澆筑C10混凝土墊層,鋪100mm厚砂墊層;在濕陷性黃土地區,做300mm厚3:7灰土墊層分層夯實,壓實系數不小于0.95。施工時注意不得超挖,超挖必須回填夯實并保證密實度?;A墊層處理完后,在墊層上做5cm~10cm的砂墊層,砂墊層要求采用不含有草根等有機質雜物的砂。

    3)設備就位。

    玻璃鋼化糞池到場后,設備就位前先檢查表面無裂痕、劃傷等明顯質量缺陷,檢測各處高程是否正確,找準設備進出水方向(有箭頭標志),確認無誤后,用吊車將玻璃鋼化糞池吊裝至基礎處理過的基槽內,就位后檢查設備進出水管標高是否符合設計圖紙要求,水平水流軸線是否與下水管道軸線保持在同一軸線上。

    4)池內沖水。

    設備就位符合要求后,向設備內注水。注水時應先注入池體1/3高度的水,同時在玻璃鋼化糞池下面圍土,以穩定玻璃鋼化糞池,然后按照回填高度同步向池內注水,盡量消除回填時的局部沖擊力。

    5)分層回填。

    安裝就位注水后,應及時回填。底部兩側500mm高度內應用黃砂填實(若土壤為粘土,池體周圍應全部用黃砂填實)。填砂時,每填300mm厚就向砂中灑水進行夯實,夯實時可用平板振搗器振搗(見圖所示)?;靥钔林胁坏煤杏袡C物、凍土以及較大的磚石等硬塊,不得回填建筑垃圾,應采用細粒土回填;回填時可按每層虛鋪厚度250mm進行,宜用人工夯實,不得局部猛力沖擊或機械回填,以防池體損壞。

    6)砌連接井、檢查井。

    當回填達到一定高度時,安裝進出口連接井和檢查井,連接井和檢查井井底必須做混凝土墊層,防比基底不均勻沉降造成對玻璃鋼化糞池和管道的損壞。

    7)硬化地面 。

    玻璃鋼化糞池設在車行道或停車場下時,覆土應不小于1.5m,并進行硬化處理,硬化時宜采用鋼混結構處理,以減小玻璃鋼化糞池的荷載。


合作伙伴

聯系我們

服務熱線:13578951118  13756210588
郵箱:1104268203@qq.com
地址:吉林省農安縣農安工業集中區甲五路南側
網址:hechengcmt.com

www.wxlxsm.cn-成人电影一区二区三区-精品无码一区二区在线蜜桃-欧美在线视频免费播放-日本va欧美Va殴美va清高
